高平市电动汽车充(换)电基础设施二期项目进入收尾阶段

来源:太行日报 发布时间:2025-12-19 【字体:

  2025年以来,高平市聚焦群众“停车难、充电难”问题,加快推进电动汽车充(换)电基础设施二期项目建设,让市民出行停车更便捷、更高效。目前,该项目已进入收尾阶段,预计12月底可全面完工并投入使用。

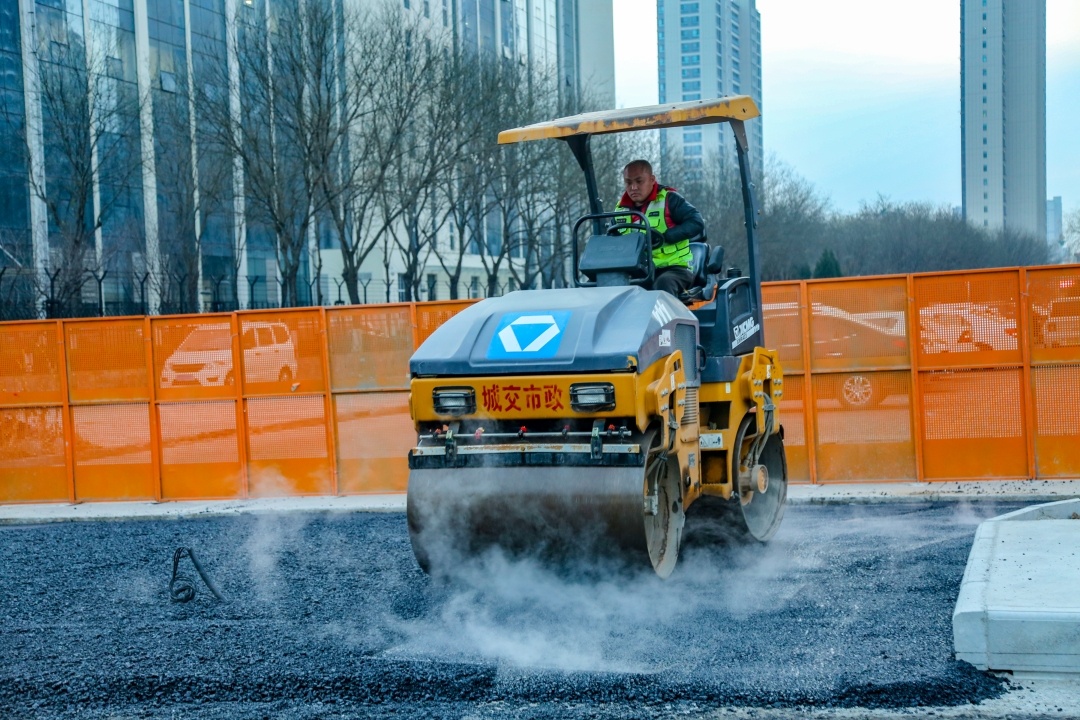

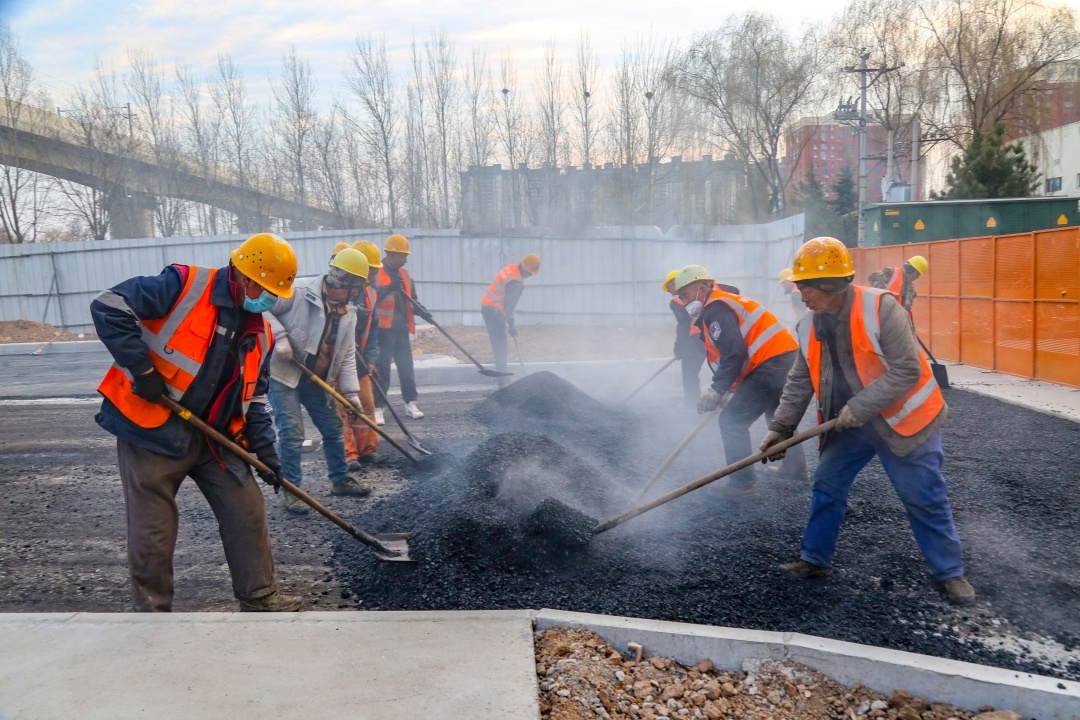

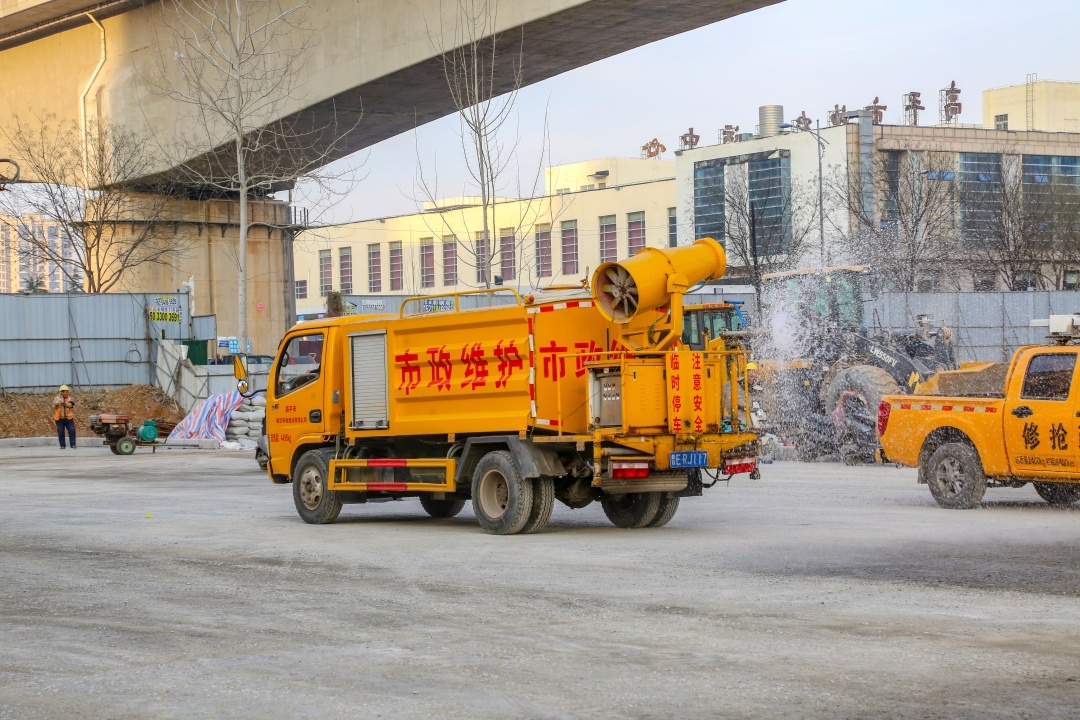

  在万和城停车场施工现场,10余名施工人员分工协作,手持专业工具,将散发着蒸腾热气的沥青混合料均匀铺设在地面上,压路机紧随其后缓慢作业,将路面压实平整,确保停车场如期建成投用,满足群众停车需求。据施工现场技术负责人介绍,该工程于10月中旬开始施工,投入了50余名工人、20多台大小型机械,先后完成了水稳路基附属土建基础、地下管网等工作。目前正在进行沥青铺设作业,预计10天左右就可铺设完成,待标线施划完毕,即可投入使用。

  据了解,2025年高平市结合市区小区分布、市民停车需求及闲置场地资源,在高平七中、万和城、尚东美地和怡竹苑小区周边科学施划4个停车场,规划1259个停车位,设置电动汽车充电车位,配套36个快充枪、66个慢充枪。4个停车场投用后,可进一步提升周边区域的停车与充电服务能力,有效缓解群众停车难、充电难的压力。4个停车场项目由高平市国投生态能源科技有限公司负责实施,该公司在完善市区充电网络的同时,还统筹推进充电基础设施向乡村延伸,实现15个乡镇(街道)充电基础设施全覆盖。
